Com complexa operação logística, Cemig segue com a obra de construção da nova subestação SE Dores do Indaiá 2

Novos componentes da instalação chegam á cidade, e a previsão de inauguração da SE é setembro deste ano.

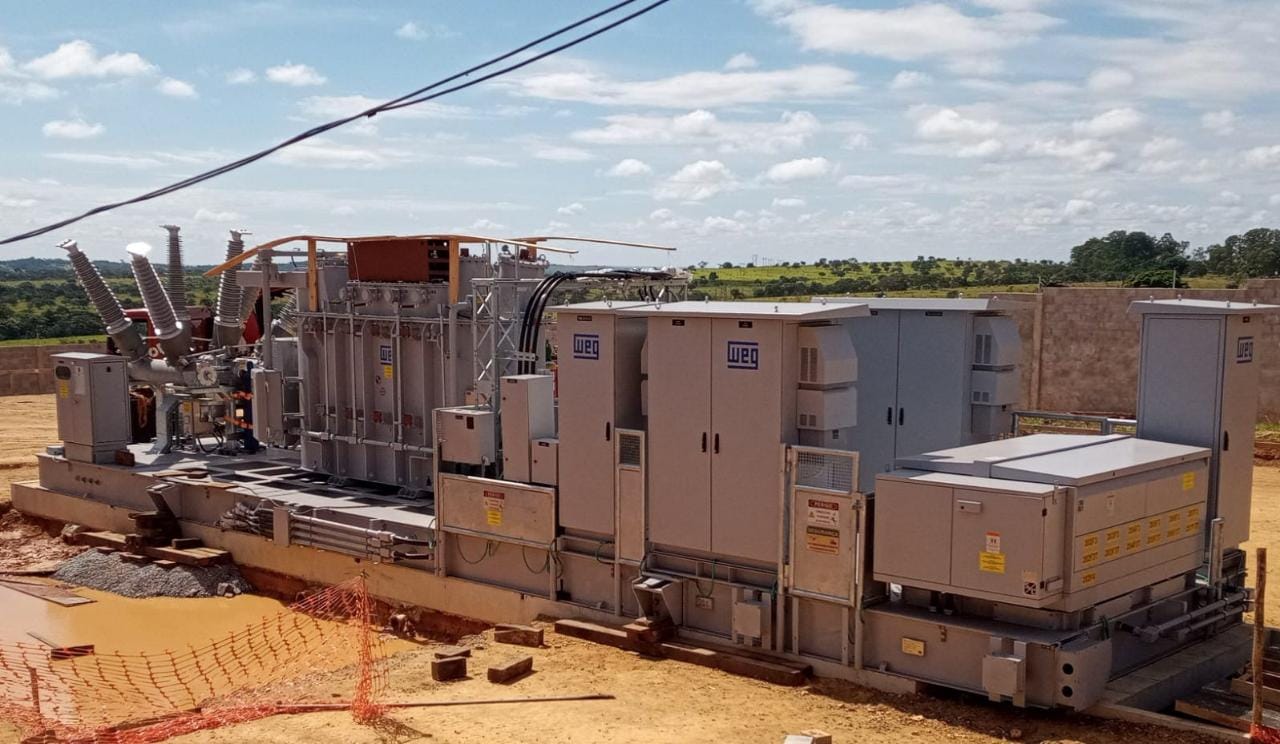

Chegou à Dores do Indaiá este mês, a nova subestação (SE) compacta integrada que está prevista para entrar em funcionamento no mês de setembro no município da região Oeste de Minas Gerais. Com a chegada da nova instalação, iniciam-se agora os trabalhos de montagem e conexões com a rede elétrica de distribuição, além da fase de testes dos equipamentos da subestação.

A Cemig está fazendo um grande investimento no sistema de distribuição de energia para atender os cerca de 12 mil clientes das cidades de Dores do Indaiá, Cedro do Abaeté, Estrela do Indaiá, Quartel Geral e Serra da Saudade. Faz parte do empreendimento, além da nova subestação Dores do Indaiá 2, a nova Linha de Distribuição Bom Despacho 2 - Dores do Indaiá 2, totalizando investimentos de R$ 31,9 milhões no sistema elétrico da região.

Cemig/Divulgação

A nova subestação terá uma potência instalada de 15 MVA, aumentando a disponibilidade de energia na região, visto que a potência da SE vai passar de 7,5 para 15 MVA, ou seja, um crescimento na oferta de energia de 100%.

Continua após a publicidade

Para a interligação da nova subestação Dores do Indaiá 2 foi construída nova linha de distribuição de alta tensão com aproximadamente 65 km de extensão. As novas estruturas são metálicas em substituição as atuais, que são de madeira. Essa troca visa diminuir os impactos causados por eventuais queimadas na região, aumentando a confiabilidade do fornecimento de energia elétrica aos clientes. Além disso, o nível de tensão vai mudar de 69 kV para 138 kV, possibilitando a melhora da qualidade da energia distribuída para os clientes da região. A previsão é de que as obras sejam completamente concluídas em setembro de 2022.

Programa Mais Energia
As obras da SE Dores do Indaiá 2 e da nova Linha de Distribuição Bom Despacho 2 - Dores do Indaiá 2 fazem parte do programa Mais Energia do Governo de Minas Gerais. A Cemig vai investir até 2027 cerca de R$ 5 bilhões para construir 200 subestações. O programa aumentará consideravelmente o número de subestações no Estado, passando das atuais 415 para 615.

Com as novas subestações, haverá a injeção de aproximadamente 7,5 MVA (Mega VoltAmpére) de potência no sistema elétrico, representando um aumento de 100% da atual capacidade instalada. Essa ação integra o maior plano de investimentos da história da Cemig, que prevê R$ 22,5 bilhões investidos nos próximos anos.
